一、液冷一次管道施工:
液冷一次管道施工是一项系统性工程,需严格遵循工艺流程以确保水质达标和系统稳定运行。以下是关键施工环节及工艺要求:
1、管道除锈与防腐处理:施工前需对管道进行彻底除锈,管道端口需要临时封堵,并按设计要求刷漆防腐,防止锈蚀影响水质和管道寿命。
2、支架制作与安装:根据管道走向和荷载要求制作支架,支架焊接必须两面焊接,保证焊接质量;确保安装牢固、间距合理,避免管道变形或振动。
3、管道预制与组装:采用模块化预制方式(如不锈钢、内衬塑管道)可提高现场组装效率,减少焊接作业,低污染风险 。阀门安装需确保密封性良好,便于后期流量调控,安装位置合理,便于后期操作。
4、管道压力实验:试压压力应不低于工作压力的 1.5 倍,检测管道强度与密封性,确保无泄漏、无变形 。
5、物理冲洗与化学清洗:使用清水进行冲洗,必要时结合超声波清洗、酸洗钝化等工艺,彻底清除焊渣、油污等杂质 。
6、预膜处理:在清洁管道内壁形成保护膜,防止运行初期腐蚀,保障水质长期稳定。
1、工质液最终必须符合液冷系统水质标准(PH值:8.0-10.5,浊度<10NTU,电导率<500us/cm等)。
2、二次侧管道因空间受限,推荐采用预制化不锈钢组件,避免现场焊接带来的清洁度风险 。
3、施工全过程需执行质量检测,包括目测、无损检测及每班次检查,确保符合国家或行业标准 。
4、通过上述工艺控制,可有效保障液冷一次管道系统的清洁度、密封性与运行可靠性,满足数据中心等高要求场景的散热需求。
二、液冷二次管道施工:
液冷二次管道施工是数据中心液冷系统建设中的关键环节,主要涉及冷却液分配单元(CDU)到服务器冷板之间的管路连接。采用工厂预制化、模块化安装转变,以解决空间受限、洁净度难保障及腐蚀风险等痛点。
1、洁净度控制:二次管路对洁净度要求极高,必须符合数据中心国标 GB/T 50174 要求(每立方米空气中≥0.5μm 悬浮粒子数小于 1760 万粒)。管道及附件需在工厂完成预安装、试压及清洁,现场严禁焊接,仅允许进行拼装、打压及简单清洗,防止异物和污染性气体进入 。
2、预制化交付:采用工厂预制、现场模块化对接的模式。管道在工厂加工组装,现场只需“像搭积木一样”进行免焊接安装,大幅缩短工期并提高安装精度。

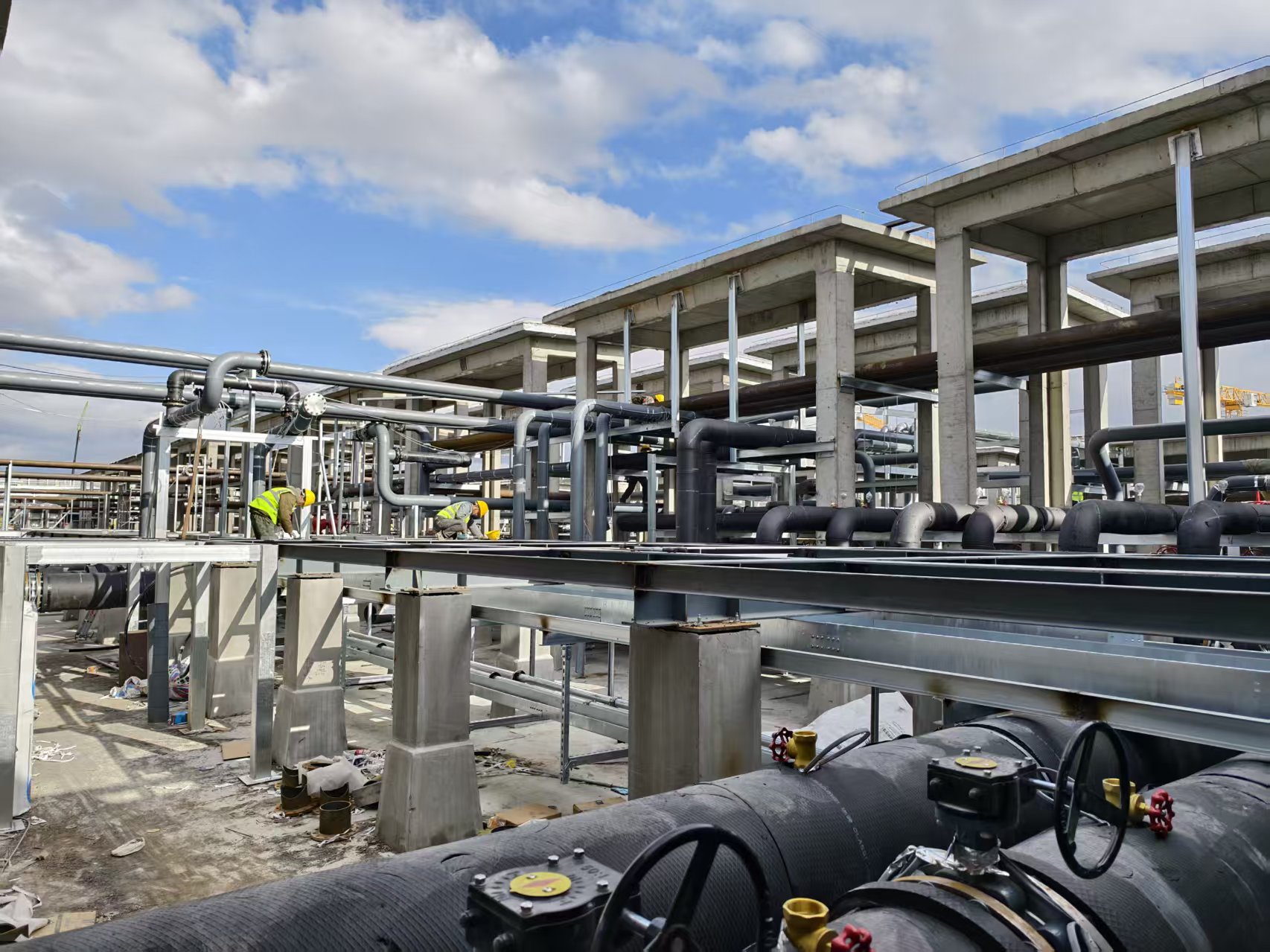

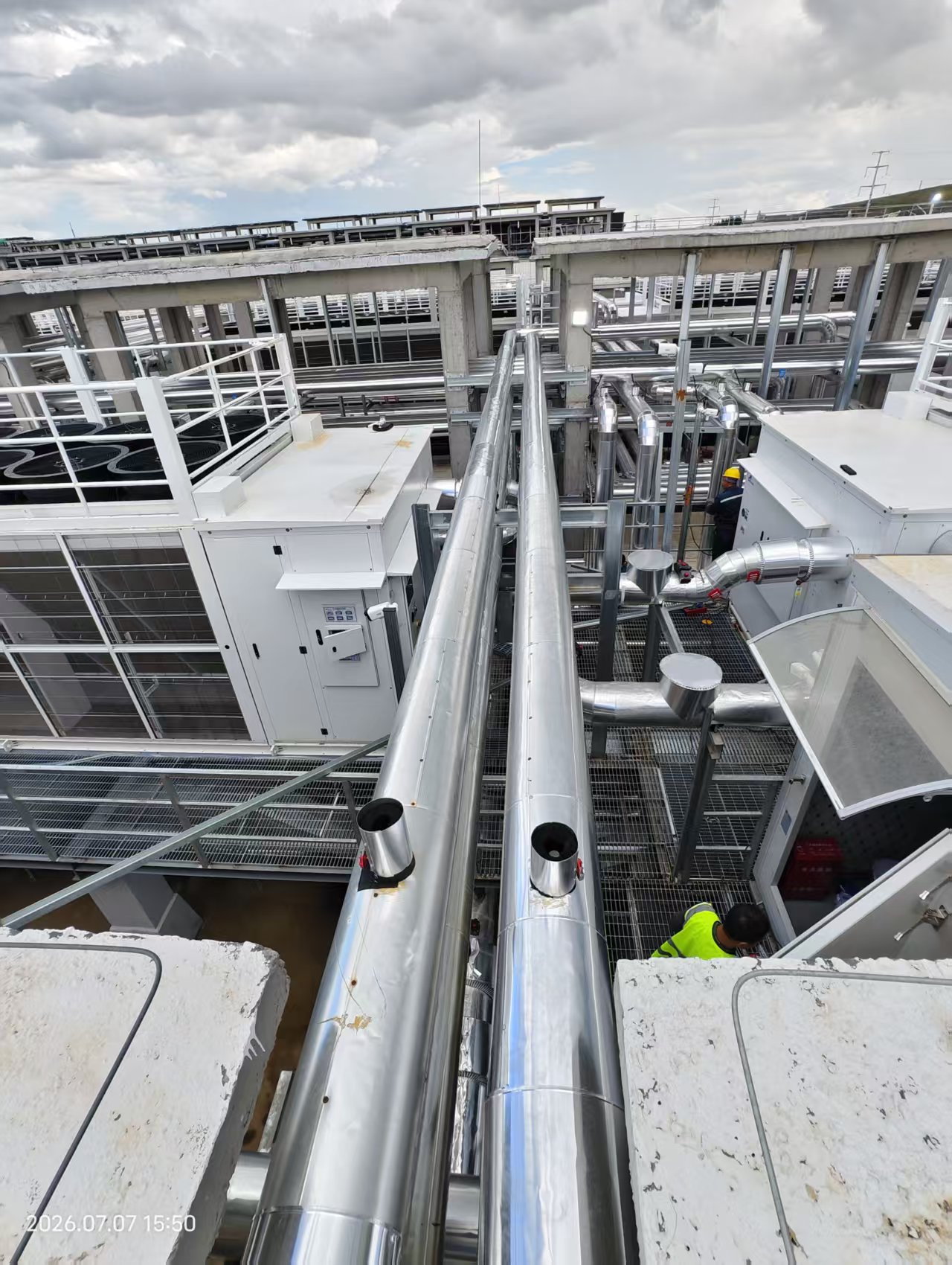

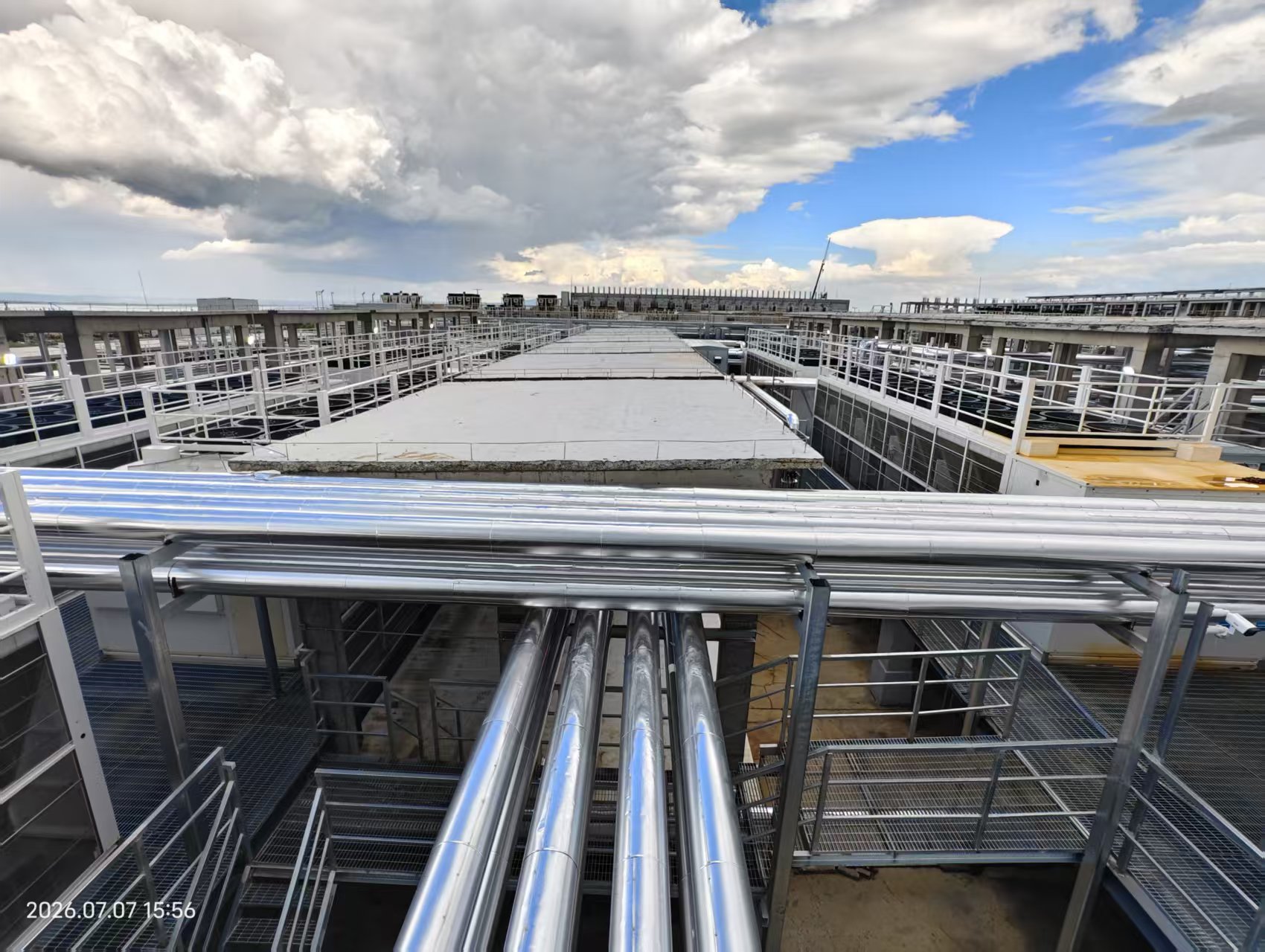

一次侧:

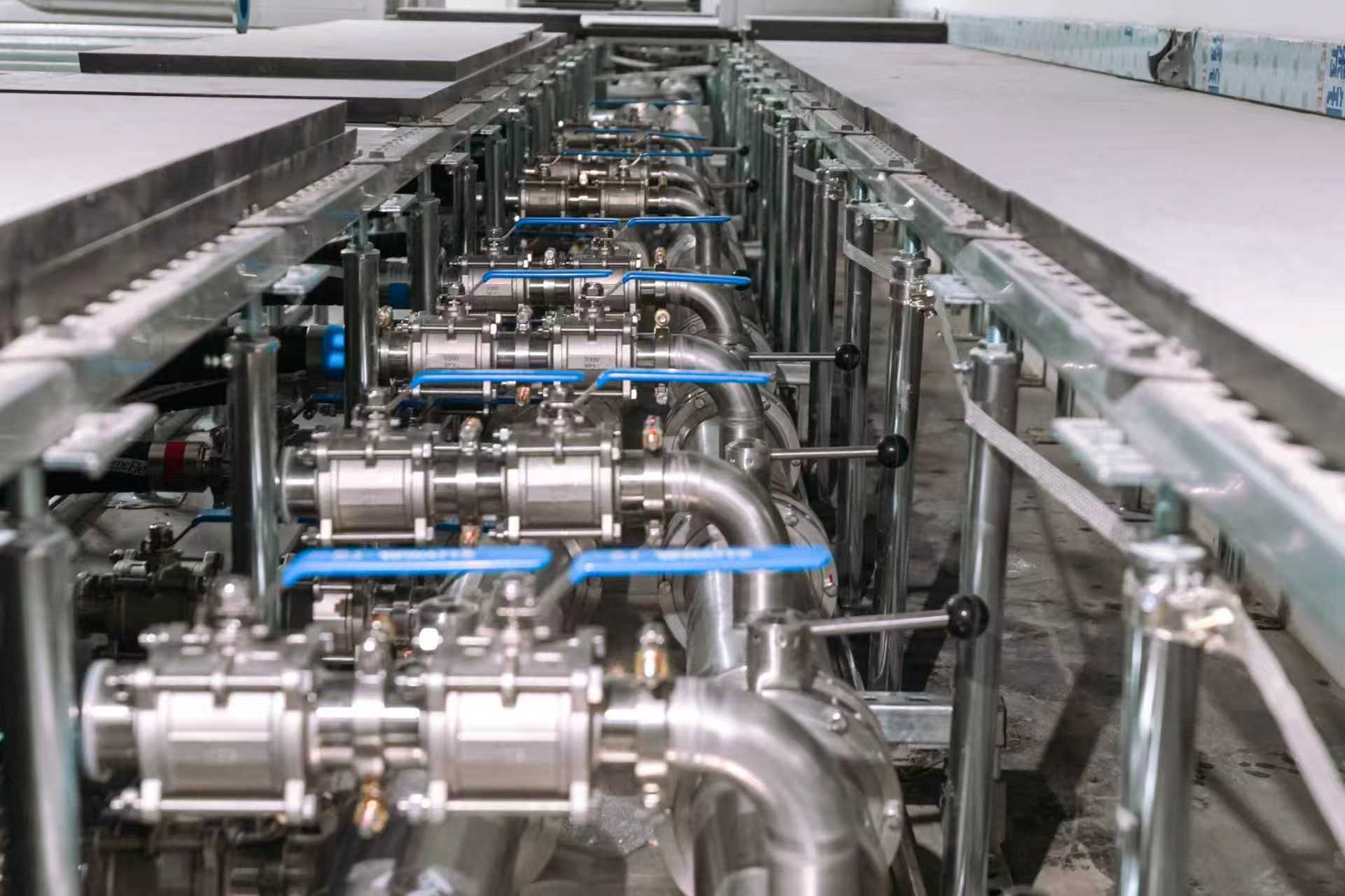

二次测:
公司电话 : 027-81329609
电力行业联系方式::张先生:15007198081
大数据施工联系方式: 许先生:15072422900 / 刘先生:13907185272
总部地址:武汉市东湖新技术开发区光谷大道当代国际花园6号楼C座1单元3楼
whheyan@whheyan.com
北京市海淀区花园路志新村2号飞利信大厦2层203室
whheyan@whheyan.com
112 ROBINSON ROAD, #03-01, ROBINSON 112, SINGAPORE 068902
whheyan@whheyan.com
7A, JALAN EKO BOTANIC 3/5, TAMAN EKOBOTANIC, 79100 ISKANDARPUTERI,JOHOR,MALAUSIA.(FIRST FLOOR only of a three-storey shop lot)
